Եթե ցանկանում եք պատրաստել լավ, մաշվածությանը դիմացկուն հատակ (կամ բարձրորակ կարծրացող ներթափանցող հատակ), պետք է հաշվի առնել բետոնե հիմքի ամրությունը, մասնավորապես՝ հարթությունը: Լավ մաշվածությանը դիմացկուն հատակը սերտորեն կապված է ոչ միայն մաշվածությանը դիմացկուն ագրեգատի որակի հետ: Անհրաժեշտ է նաև ավելի լավ հիմքային շերտ: Այս հոդվածի նպատակն է ձեզ տրամադրել բետոնի լազերային հարթեցման և մաշվածությանը դիմացկուն հատակի ամենաընդգրկուն և ամբողջական տեխնոլոգիան: Հետևյալ բովանդակությունը Շանհայ Ջիեժոու Ինժեներինգ և Մեքհանիզմ Քո., Լտդ.-ի կողմից ամփոփված շինարարական մեթոդներն են՝ հիմնվելով ոլորտում տարիների փորձի վրա: Ձեր հղման համար:
Շինարարության գործընթաց՝ հիմքի մշակում → պահեստի կաղապարի ամրացում → բետոնի մատակարարում → լազերային հարթեցման մեքենայով սալարկում, թրթռում և խտացում → մետաղական ագրեգատի տարածում → ճալոնապատում և շլամի հեռացում → հղկում → ջրում և ամրացում → մեխանիկական միացումների կտրում և մանրախճով ամրացում։

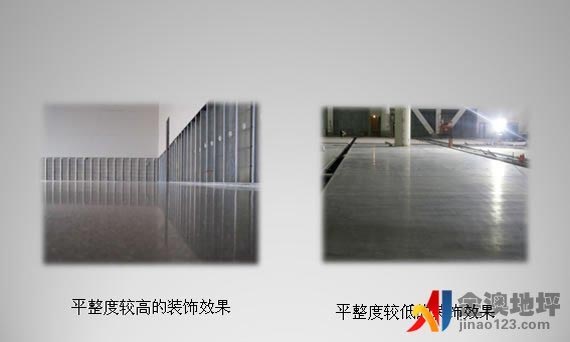

Լազերային ճեղքման կառուցման նկար
Հիմնական բուժում
1. Նախ, հիմքի վրայի աղբը պետք է հեռացվի, և հիմքի մակերեսին չպետք է լինեն այլ իրեր։
2. Մակերեսի տեղային ցցված մասը կտրեք սղոցով՝ մակերեսի բարձրությունը միատարր դարձնելու համար: Ստուգեք, թե արդյոք հիմքի շերտի հարթությունը համապատասխանում է ստանդարտին՝ նախագծային բարձրությունից ± 2 սմ հեռավորության վրա՝ բետոնի ծածկույթի հաստությունն ապահովելու համար:
Շաբլոնի կարգավորումներ
Նախ, ամբողջ գործարանի պողպատե սյան դիրքի, նախագծային պահանջների, ձևաթղթի պատրաստման, տրանսպորտային միջոցների շարժման ուղղության և հարթեցնող սարքավորումների շինարարական բնութագրերի համաձայն, մշակվում է հուսալի շինարարական թափման սխեմա: Շինարարական տարածքում պետք է տեղադրվի կոշտ ձևաթղթ: Ձևաթղթը պետք է լինի հատուկ ձևաթղթ՝ պատրաստված ալիքավոր պողպատից, և ձևաթղթի վերին բացվածքը պետք է կարգավորվի այնպես, որ այն հարթ և միատարր լինի ինչպես ներսից, այնպես էլ դրսից:
Սահմանել սահող շերտը
Կաղապարի տեղադրումից հետո շինարարական տարածքը պետք է ծածկվի պլաստիկե թաղանթով՝ հիմքը բետոնե մակերեսից առանձնացնելու և սահող շերտ ձևավորելու համար։
Կապող ամրացնող ցանց
1. Ամրացնող ցանցը պետք է մշակվի տեղում կենտրոնացված և միասնական խմբաքանակով և կապելուց հետո տեղափոխվի նշանակված վայր՝ դարսելու համար: Ամրացնող մակերեսը պետք է լինի մաքուր, զերծ կեղտից, ժանգի և այլնից՝ հումքի որակն ապահովելու համար: Ամրացնող ցանցը պետք է լիովին կապված լինի, իսկ հեռավորությունը և չափսը պետք է համապատասխանեն նախագծման և տեխնիկական պահանջներին: Կապելուց հետո ստուգեք ամրացնող ցանցը՝ տեսնելու համար, թե արդյոք պաշտպանիչ շերտը բավարար է, արդյոք կապը ամուր է և արդյոք կա թուլացում:
2. Բետոն լցնելուց առաջ այն պետք է տեղադրվի աշխատողների կողմից նշանակված տեղում: Ամրանային ցանցի չափը 3M × 3m է:

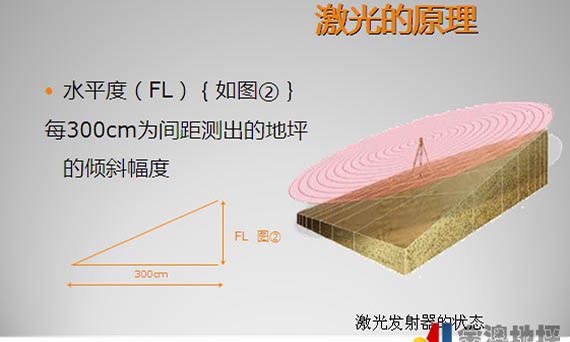

Լազերային հարթեցման մեքենայի գործարկում
Բետոն լցնելուց առաջ լազերային հարթեցման մեքենան պետք է ստուգվի։ Տեղադրեք և հարթեցրեք լազերային հաղորդիչը, ինչպես նաև կարգավորեք բետոնի հարթեցման մեքենայի հարթեցման գլխիկի մակարդակը և բարձրությունը՝ համաձայն փոխանցվող ազդանշանի, որպեսզի այն համապատասխանի բետոնե հիմքի բարձրությանը։ Միաժամանակ, հարթեցման գլխիկի երկու ծայրերում բարձրության տարբերությունը կարգավորեք 0.5 մմ-ի սահմաններում։ Մեծածավալ շինարարությունից առաջ նախ օգտագործեք սարքավորումները փորձնական արտադրության համար և ստուգեք, որ սխալներ չլինեն։

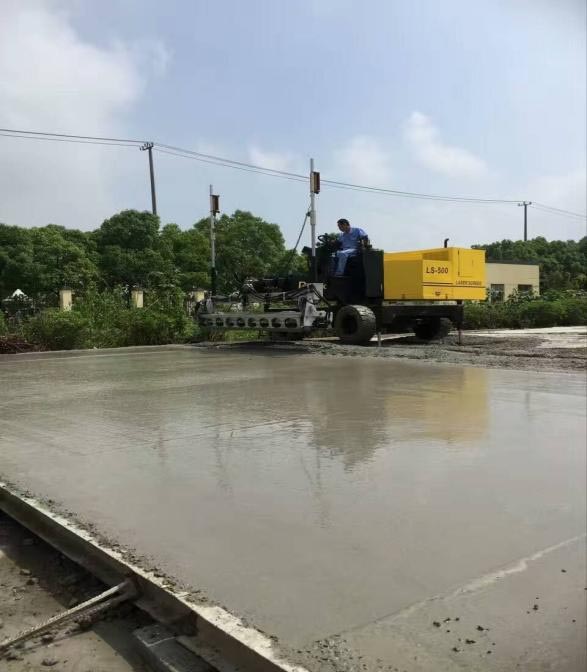

Բետոնի թափում
1. Պետք է օգտագործվի առևտրային բետոն: Առևտրային բետոնի սպասարկման որակը պետք է համապատասխանի համապատասխան տեխնիկական պայմանների պահանջներին, իսկ բետոնի նստեցումը կաղապարի մեջ պետք է վերահսկվի 160-180 մմ-ի վրա:
2. Բետոնը պետք է սալարկվի ծայրից՝ կանոնավոր կերպով։ Երբ բետոնե խառնուրդը լցվում է կաղապարի մեջ, բեռնաթափումը պետք է լինի կենտրոնացված և դանդաղ, իսկ գործնական հաստությունը պետք է լինի մոտ 2 սմ-ով ավելի բարձր, քան կաղապարը։ Անհրաժեշտության դեպքում նյութը պետք է նվազեցվի կամ լրացվի, իսկ ուղղահայաց և հորիզոնական հատվածները պետք է համապատասխանեն պահանջներին։ Բետոնը պետք է սալարկվի անընդհատ՝ առանց ընդհատումների։

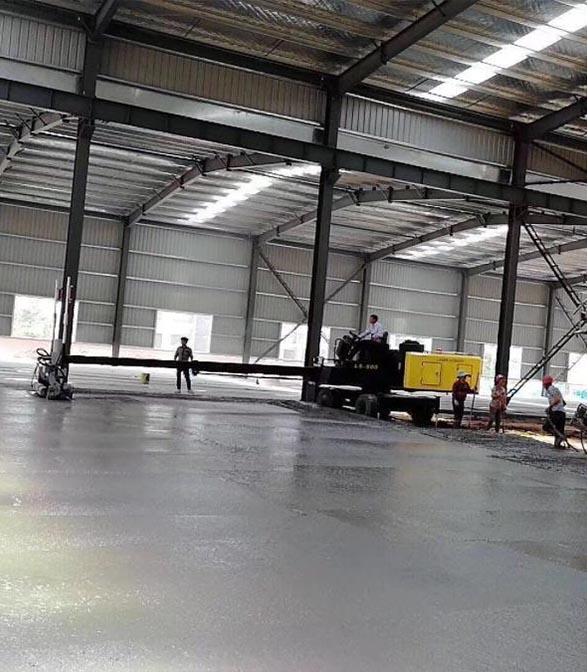

3. Բետոնի լցնելուց հետո, բետոնի կույտերը պետք է կոպիտ կերպով հարթեցվեն ձեռքով՝ հարթեցնող մեքենայի հեռադիտակային թևի արդյունավետ տիրույթում, որից հետո լազերային հարթեցնող մեքենայի միջոցով պետք է միաժամանակ ավարտվեն թրթռումը, խտացումը և հարթեցումը: Հարթեցման գործընթացում որպես սկզբունք ընդունեք մեկ ուղղությունը և քայլ առ քայլ տեղադրեք ներսից դեպի դուրս՝ հետընթաց:
4. Այն տարածքները, որտեղ մեխանիկական շինարարություն չի կարող իրականացվել, ինչպիսիք են անկյունները և պողպատե սյուները, պետք է ձեռքով խտացվեն և հարթեցվեն։
Հագեցածության դիմացկուն հատակի կառուցվածք
Բետոնի սկզբնական կարծրացումից առաջ սկավառակային մալայով պետք է կոպիտ սվաղել մինչև խառնուրդը դուրս գա, և կարծրացուցիչը պետք է հավասարաչափ բաշխվի բետոնի մակերեսին։ Երբ կարծրացուցիչը որոշակի քանակությամբ ջուր կլանի, սկսեք հղկել։ Կոպիտ հղկելուց հետո պետք է քսել կարծրացուցիչի երկրորդ շերտը, և նյութի քանակը պետք է լինի նախորդ գործընթացի քանակի 1/3-ը։ Հղկման ընթացքում պետք է կատարել խաչաձև հղկում, և բաց թողնված հղկում թույլատրելի չէ։
Սալայի խտացում և փայլեցում
1. Լազերային հարթեցումից հետո բետոնը պետք է բարձրացվի և մշակվի մալայզով նախնական ամրացումից առաջ և հետո: Սկավառակային հղկող սարքի մալայզով մշակման գործողությունը պետք է կատարվի մի քանի անգամ՝ կախված մակերեսային շերտի կարծրացումից: Մեխանիկական մալայզով մշակման արագությունը պետք է համապատասխանաբար կարգավորվի՝ կախված բետոնե հիմքի կարծրացումից, և մեխանիկական մալայզով մշակման գործողությունը պետք է իրականացվի ուղղահայաց և հորիզոնական:
2. Վերջնական կարգավորումից առաջ հղկող սկավառակը փոխարինեք շեղբով և կարգավորեք հղկման և փայլեցման անկյունը: Սովորաբար, հղկման գործողությունը կատարվում է ավելի քան 2 անգամ՝ հատակի փայլը միատարր դարձնելու համար:
Ճեղք։Հոդերի միացումները պետք է կտրվեն մաշվածությանը դիմացկուն մակերեսային շերտի կառուցումից հետո 2-3D ժամանակահատվածում: Հոդերի կտրման համար պետք է կիրառել թաց կտրվածք՝ 5 սմ հաստությամբ և բետոնի հաստության ոչ պակաս, քան 1/3 խորությամբ: Կտրող կարը պետք է լինի ուղիղ և գեղեցիկ:
Չորացում՝ Բետոնի հղկումից հետո այն պետք է ծածկվի թաղանթով և ջրվի ամրացման համար։ ամրացման ընթացքում, երբ մակերեսային շերտի բետոնի ամրությունը չի հասնում 1.2 ՄՊա-ի, ոչ ոք չպետք է քայլի դրա վրայով։
Ծեփամածիկ
1. Հատակի երկու շաբաթ չորացումից հետո մանրակրկիտ մաքրեք կտրող միացումը և հեռացրեք կտրող միացման տեղում կուտակված բոլոր մասնիկները և փոշին։
2. Կծկման միացման տարածքը լցնելու համար պետք է օգտագործել երկարատև առաձգականությամբ և արագ կարծրացող պոլիուրեթանային կնքանյութ:
Վերահսկողության միջոցառումներ
1. Շինհրապարակում օգտագործվող նյութերը պետք է ենթարկվեն շինհրապարակի ընդունման և ընդունման փուլը անցնելուց հետո պետք է դարսվեն նշանակված տեղում: Նշենք, որ ջրակայունության պահանջներ ունեցող նյութերը պետք է համապատասխան միջոցներ ձեռնարկեն խոնավության և անձրևի դեմ:
2. Ապահովել փորձառու շինարարության կառավարման անձնակազմ և հմուտ շինարարական օպերատորներ: Շինարարությունից առաջ պետք է կազմակերպվի համապատասխան անձնակազմ՝ շինարարական մեքենաների և գործիքների ճիշտ օգտագործման և հիմնական գործընթացների վերահսկման վերաբերյալ տեխնիկական բացահայտումներ կատարելու համար, որպեսզի ապահովվի, որ շինարարական անձնակազմը հմուտ է յուրաքանչյուր գործընթացի իրականացման գործում:
3. Շինարարական մեքենաներն ու գործիքները պետք է համապատասխանեն պահանջներին, լինեն լավ վիճակում և պատրաստեն որոշ պահեստային կարևոր գործիքներ։
4. Շինարարական հրապարակի միջավայրը պետք է մաքուր և կոկիկ պահվի՝ փոշուց և այլ անպետք իրերից հողը աղտոտելը կանխելու համար:
5. Աշխատանքից հետո տարածքի մաքրումն ապահովելու համար տարածքում թողնված գրպանները, աղբը և այլ թափոնները պետք է հեռացվեն ամեն օր: Հատուկ նյութերի թափոնների դեպքում մշակման մեթոդը պետք է համապատասխանի հատուկ նյութերի մշակման պահանջներին:
Վերջապես, վերը նշված ընթացակարգերը խստորեն պահպանելուց բացի, լավ մաշվածությանը դիմացկուն հատակը պահանջում է նաև բետոնի և մաշվածությանը դիմացկուն հատակի համակարգում և համագործակցություն։
Հիմնադրված 1983 թվականին, Shanghai Jiezhou Engineering & Mechanism Co., Ltd.-ն կենտրոնանում է բետոնե հատակի ոլորտում մեքենաների հետազոտությունների, զարգացման, արտադրության և վաճառքի վրա: Լազերային ճեղքման մեքենան, էլեկտրական մալան, կտրող մեքենան, թիթեղյա սեղմիչը, խտացնող խփիչը և այլ մեքենաներ օգտագործում են ամենաժամանակակից տեխնոլոգիաները և լայնորեն գովաբանվում են հաճախորդների կողմից:
Այն ունի հաճախորդներ աշխարհի ավելի քան 100 երկրներում և առաջատար է ոլորտում։ Եթե ունեք որևէ հարց, կարող եք զանգահարել DYNAMIC, և մենք անկեղծորեն կսպասարկենք ձեզ։
Հրապարակման ժամանակը. Օգոստոսի 24-2022
